分包管理流程及信息維護

發布時間:2022-09-21   點擊率:775

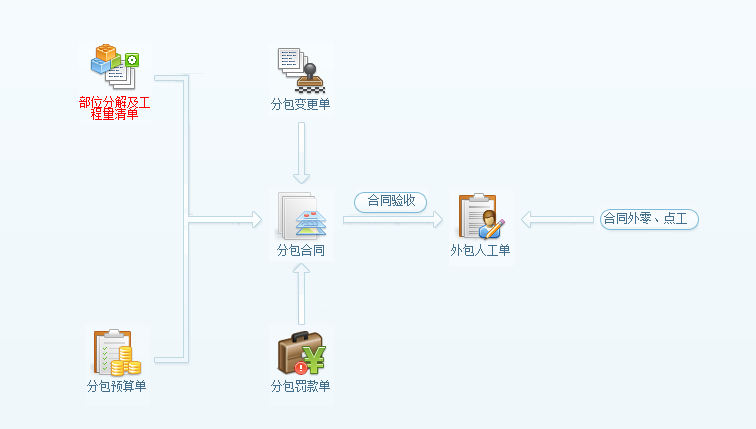

     分包管理,可用于統計專業分包產生的成本及臨時雇用的零工成本。如軟件流程圖所示:分包成本是由外包人工單產成,其來源可分為兩部分,第一:來自分包合同中的合同驗收,第二:來自合同外零、點工驗收。


         工程項目分包管理基礎信息維護

        在做工程項目分包管理之前要做好往來單位維護,人工工種維護,分包內容維護,罰款分類維護,分包預算單維護。

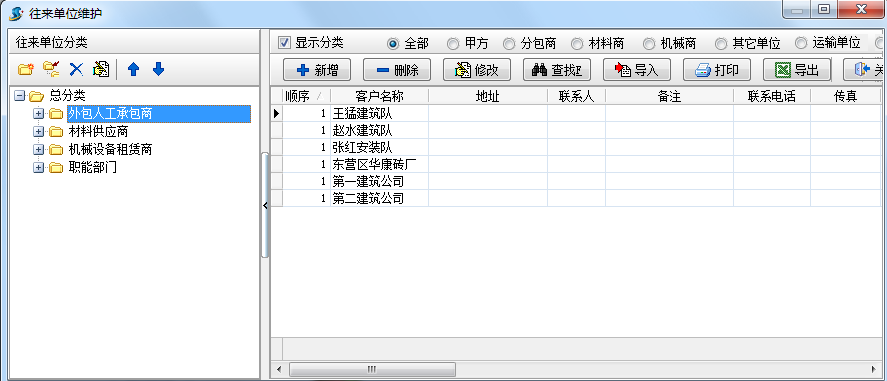

        1.往來單位維護

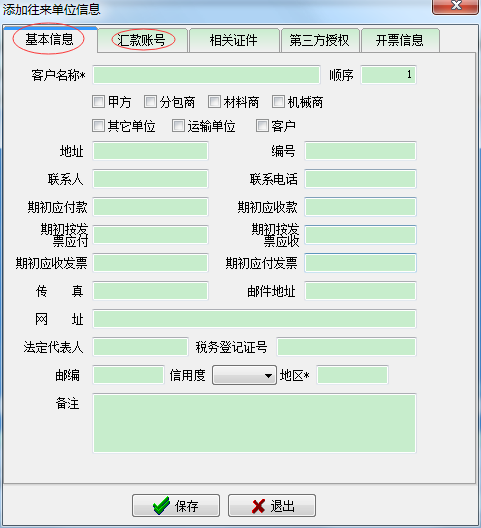

        在左側選好分類,然后點新增新建往來單位,填好往來信息即可。(也可以對建好的往來單位進行修改,刪除操作,其中帶*的為必填項)



        2.人工工種維護

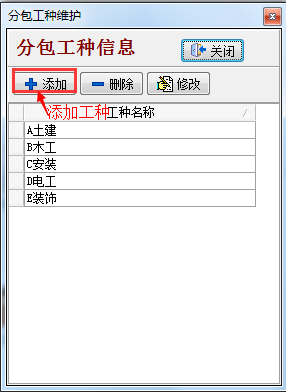

        設置好人工工種在查看工程成本利潤時,人工成本時按工種進行匯總

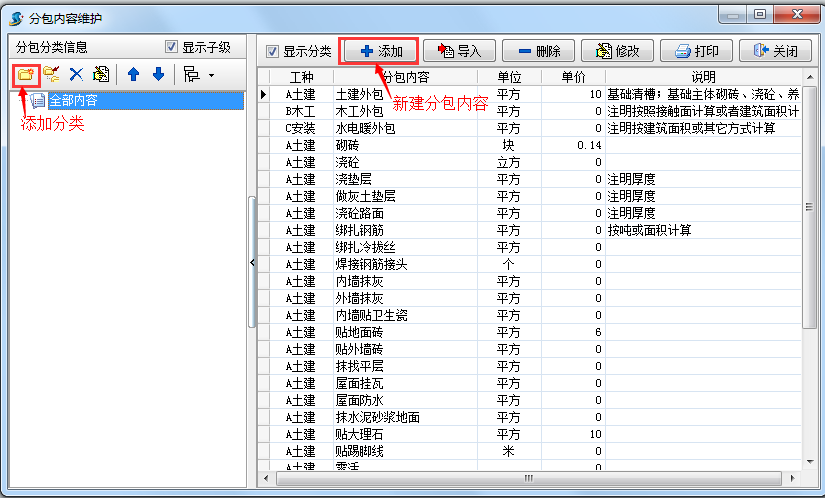

     3.分包內容維護

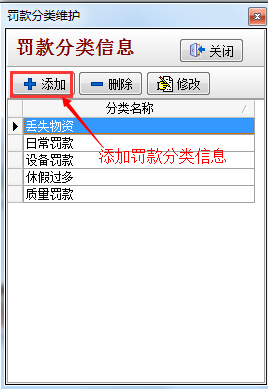

      4.罰款分類維護(根據用戶需求自己添加維護罰款類別)

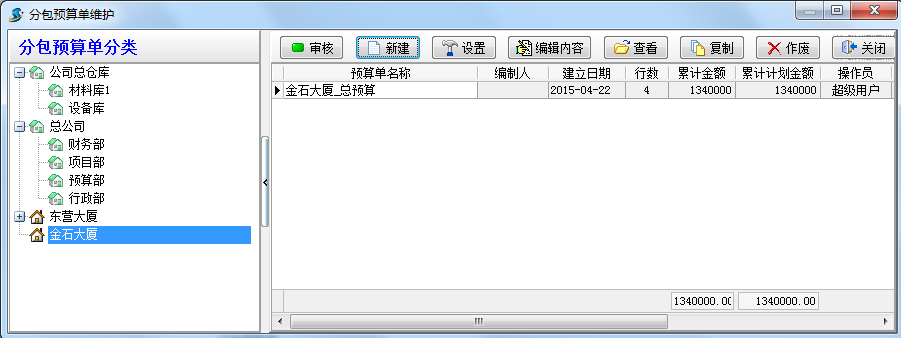

     5.分包預算單維護

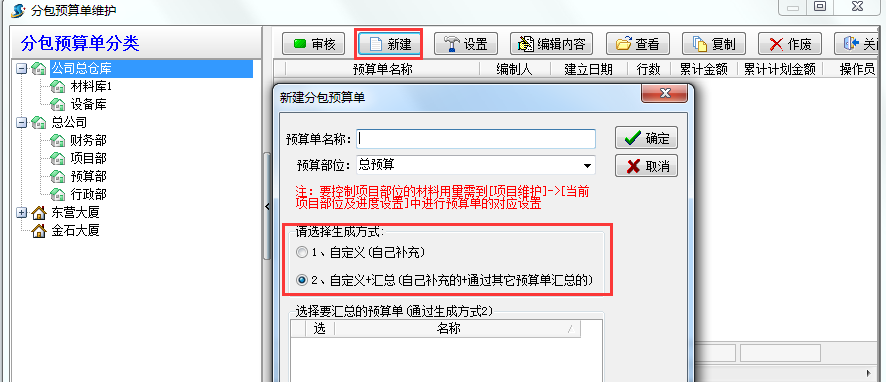

        新建分包預算單


        如下圖,在分包預算單內容編輯窗口中,采用【導入預算】的功能方式。

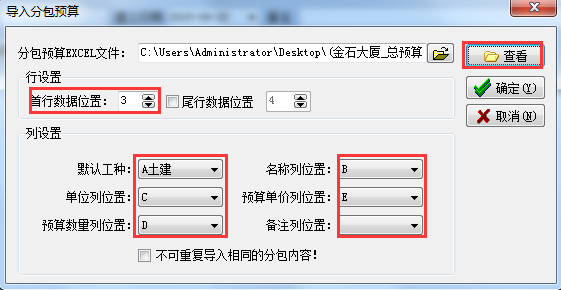

       在分包預算單導入設置窗口中設置導入參數如下:

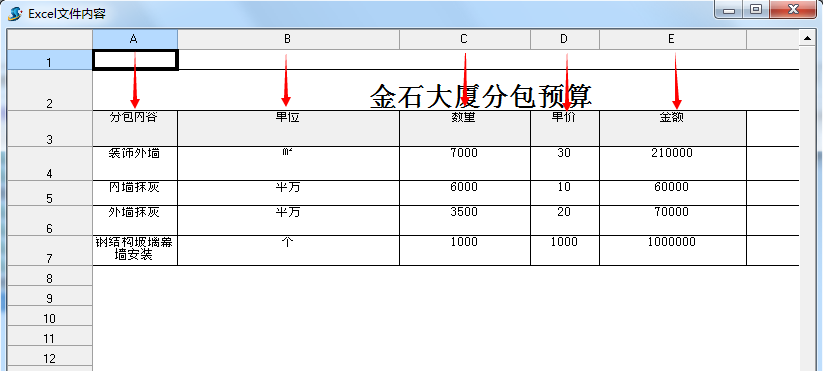

        可以點擊【查看】核對對應列位置是否有誤。
        注:所導的的分包預算表中分包內容明細要連續,不能有分頁,不能有空行,必須是2003格式,否則后面導入的會失敗!如果有以上情況請用戶首先在Excel軟件中手工處理好再執行導入。



       對應完成后,點擊【確定導入】,下圖中為最后的導入結果


      備注:調整系統說明:在實際的工程量投標中,某些施工企業為了中標而做低預算量,還有其它的原因如:一些分包根據以往的施工經驗總會有一定的偏差。這里用調整系數是為了將最終要參與比較的【計劃用量】、【計劃用量】調整到接近于預期最真實的值。

        可以通過【價格套用】,將導入后的材料價格根據歷史價,如下圖



      此套用功能,可以生成對預期最準確的分包報價,從而對投標報價提供了決策依據。
