国产精品美女久久久久AV爽/亚洲男人的天堂一区二区/国产精品久免费的黄网站/少妇人妻av无码专区/老太做爰又大又粗又爽

首頁 ? 學習中心 ? 工程管理 ? 工程項目管理軟件--施工計劃單 ?

工程項目管理軟件--施工計劃單

發布時間:2017-06-23   點擊率:3749

工程項目管理軟件根據施工計劃進行進度填報有兩種方法【外包人工單】和 【施工日志單】

兩種方法相同點:【外包人工單】和 【施工日志單】都可以進行進度的填報

不同點        :【外包人工單】除可以進行進度填報,還可以產生應付款,進入項目成本

一、部位分解

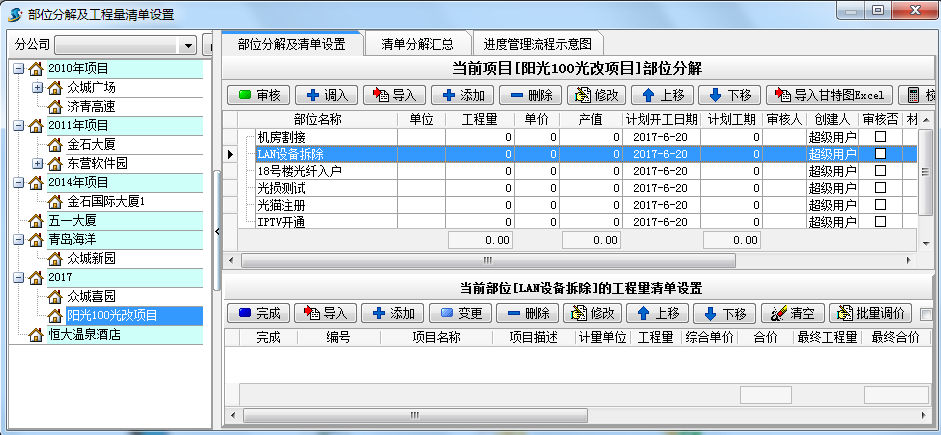

在【項目維護】中點“添加”對建立的項目按部位進行分解

如有廣聯達、品茗等軟件也可以導入到金石工程項目管理軟件內



二、建立施工計劃

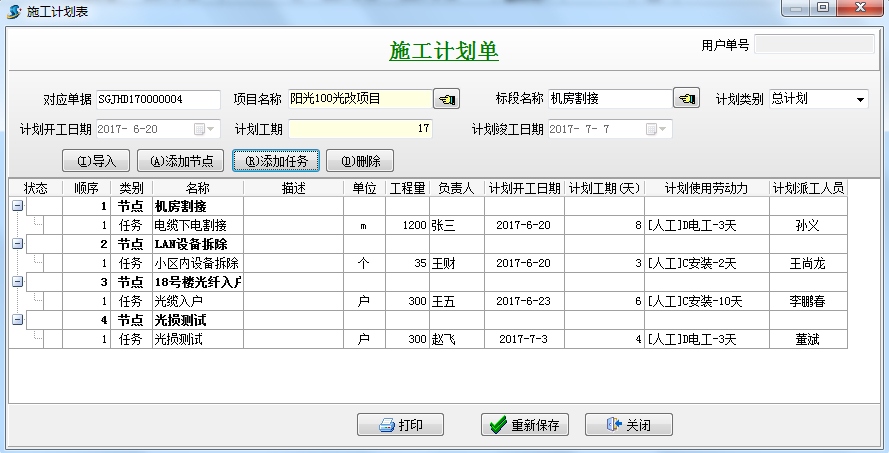

 新建【施工計劃單】,先添加節點,在添加任務,輸入工程量、負責人、計劃開工日期等信息



三、進度填報

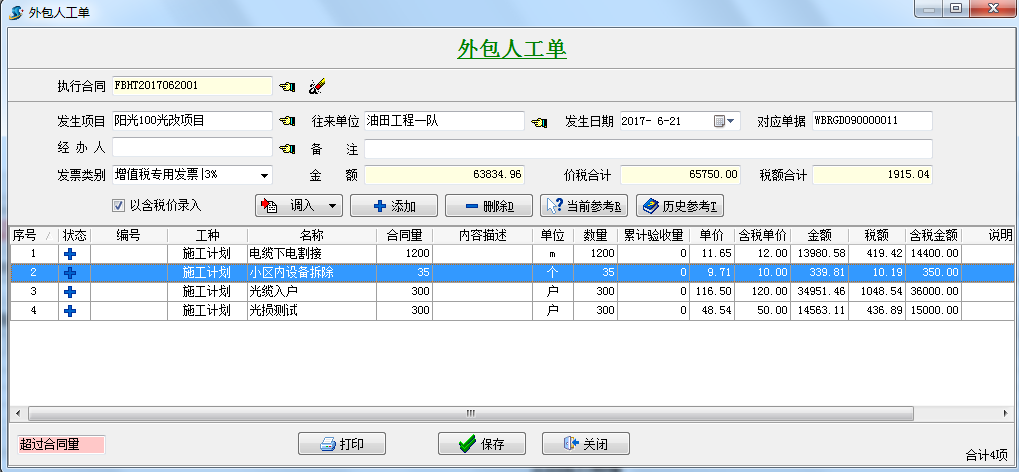

1、根據【外包人工單】

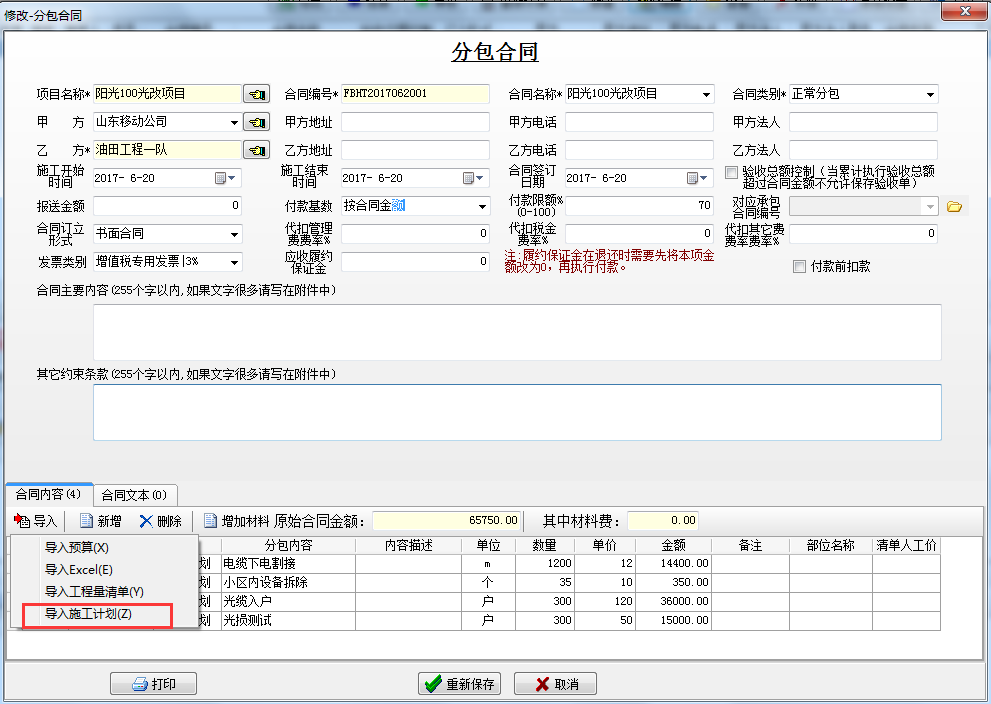

建立分包合同,導入施工計劃的內容



對分包內容執行驗收




2、根據【施工日志單】

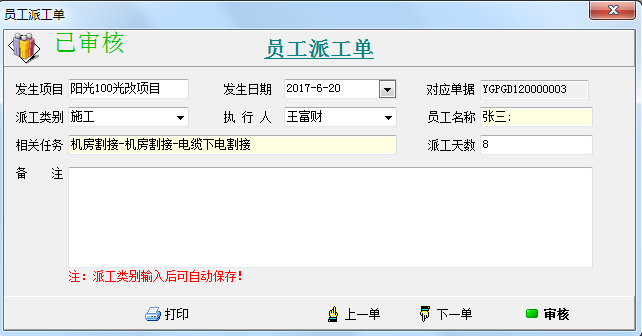

 進行員工派工,新建【員工派工單】


3、派工人員根據完成情況進行施工日志填報,“確認完成”打鉤可設置提醒人查看

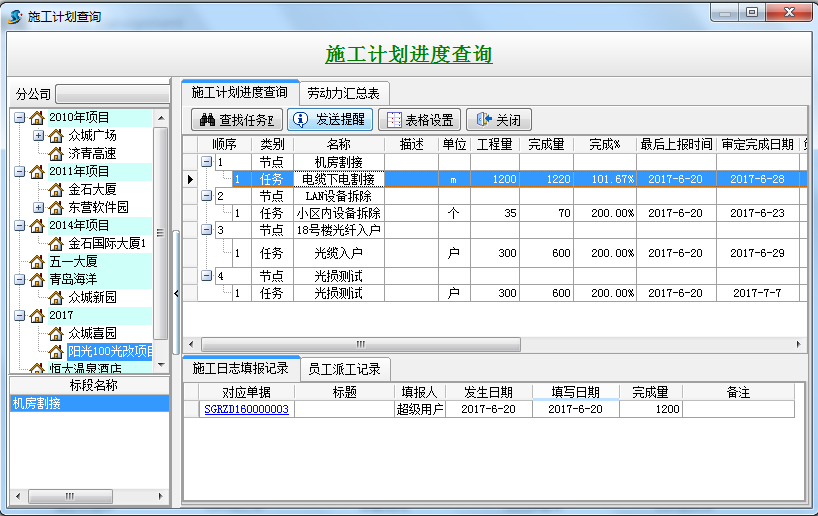

4、工程項目管理軟件施工計劃進度查詢


下一主題:聯營項目管理 上一主題:租賃單新用法
